一、列管及整體情形
(一)本院工程會108年度列管297項公共建設計畫,包含「一般公共建設計畫」(分為水資源、電力能源、五加二產業、其他公共建設等類別)、「前瞻基礎建設公共建設類計畫」兩大類,列管預算4,230.01億元。

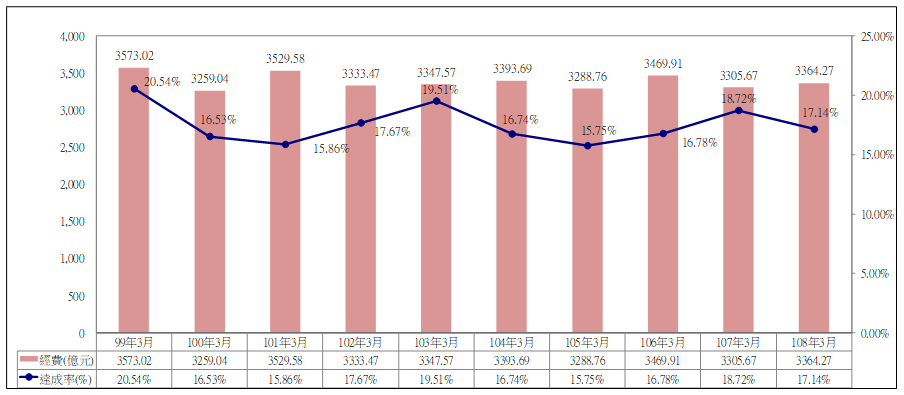

(二)一般公共建設計畫共計222項計畫(延續性計畫205項,108年新增17項),年計畫經費3,364.27億元,截至108年3月底,已執行576.62億元,年分配經費執行率107.92%、年計畫經費達成率17.14%。
(三)前瞻基礎建設計畫公共建設類共計75項計畫(第1期延續性計畫60項,第2期新增計畫15項),特別預算為865.74億元,截至108年3月底,已執行105.56億元,特別預算執行率131.82%、特別預算達成率12.19%。
二、管控及協處機制
(一)今年經濟發展關鍵為提高公共建設執行率,工程會請各機關事先提早掌握問題,倘有設計修正或經費調整者,應於年初即預先發現,工程會列管亦提前預警預先發現問題,倘有部會或計畫異常者,將按月提報至工程會督導會報報告,如有執行進度大幅落後者,將請相關部會於行政院院會說明計畫進度落後原因與改善方案。
(二)工程會採取部會、計畫、工程標案逐級管控,並就各類計畫再進一步細分類管控,例如將電力能源類計畫再細分為「燃氣、燃煤、再生能源、輸配電」4類,有系統地掌握計畫目標達成情形,並探究關鍵問題、研析解決對策及採取管控協處措施。
(三)工程會就各項一般重大公共建設計畫、前瞻基礎建設公共建設類計畫加強管控,進行每日檢視、週週盤點檢討異常案件,每月召開督導會報委員會議追蹤執行情形,並透過實地訪查釐清疑義,主動邀集相關機關召開專案會議協助解決跨部會困難問題,以加速執行國內基礎建設投資,促進國家公共建設發展。
