院會議案

:::
107年度第1季公共建設推動辦理情形

日期:107-05-24
資料來源:交通環境資源處

本院工程會107年度列管281項公共建設計畫,包含「五千萬元以上公共建設計畫」(分為水資源、電力能源、五加二產業、一般公共建設等類別)、「公共建設類前瞻基礎建設計畫」兩大類,列管預算4,328.68億元。

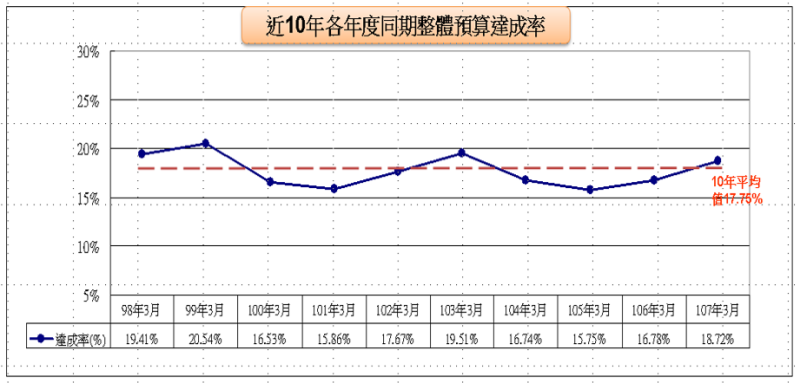

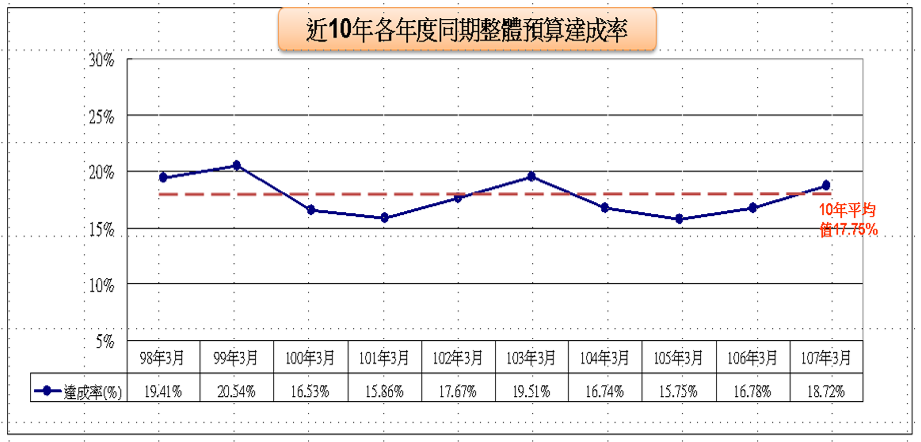

其中五千萬元以上公共建設計畫共計212項計畫,可支用預算3,454.92億元,截至107年3月底,已執行646.69億元,年分配預算執行率118.09%,年可支用預算達成率18.72%。

另公共建設類前瞻基礎建設計畫共計69項計畫,第一期(106-107年)預算873.76億元,截至107年3月底,執行139.97億元,總分配預算執行率81.97%,總計畫經費達成率16.02%。工程會已將各項前瞻計畫納入公共建設督導會報列管,107年進入執行能量之高峰期,除每月透過督導會報會議督導及追蹤外,並於107年5月1日召開專案督導會議強化管控及協處,以加速擴大國內基礎建設投資。

工程會已就各項重大公共建設計畫、公共建設類前瞻基礎建設計畫加強管控,每日檢視並週週盤點及簽報公共建設異常案件,並透過實地訪查、主動召開專案會議協助解決跨部會困難問題(如淡江大橋、林口電廠等),以促進國家公共建設發展。
