下階段縣市管治水計畫預算未過可能遭遇問題

日期:114-12-11
資料來源:經濟能源農業處

一、本院已核定延續性系統治水新興計畫,歷年治水計畫展現成效:

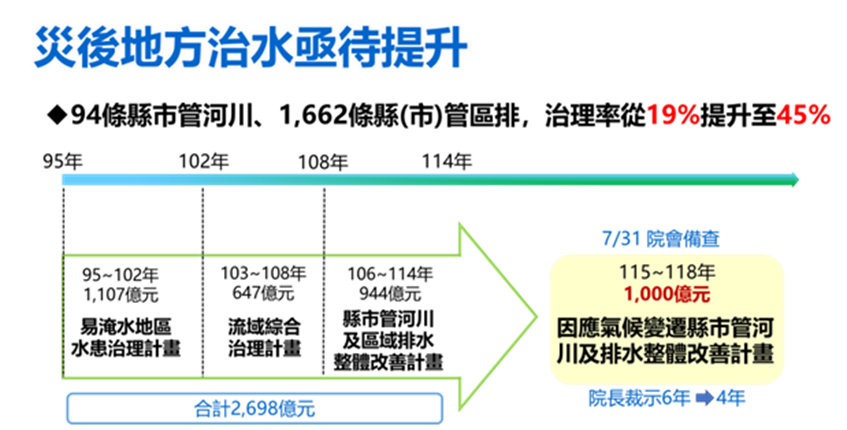

  經濟部依114年7月31日於本院第3963次院會報告「因應氣候變遷縣市管河川及排水整體改善計畫」,為加速治水工程進行,修正計畫期程調整為4年(115-118年),總經費維持1,000 億元,本院於114年12月4日核定本新興計畫。本院自95年起陸續核定易淹水地區水患治理計畫(95-102年)、流域綜合治理計畫(103-108年)及前瞻-縣市管河川及區域排水整體改善計畫(106-114年),透過部會協調與資源整合,治理率從19%至113年已提升至45%,協助地方政府改善高淹水風險地區的縣市管河川及排水,執行迄今已有成效。

二、地方治水率仍有待提升,地方治水需求仍高:

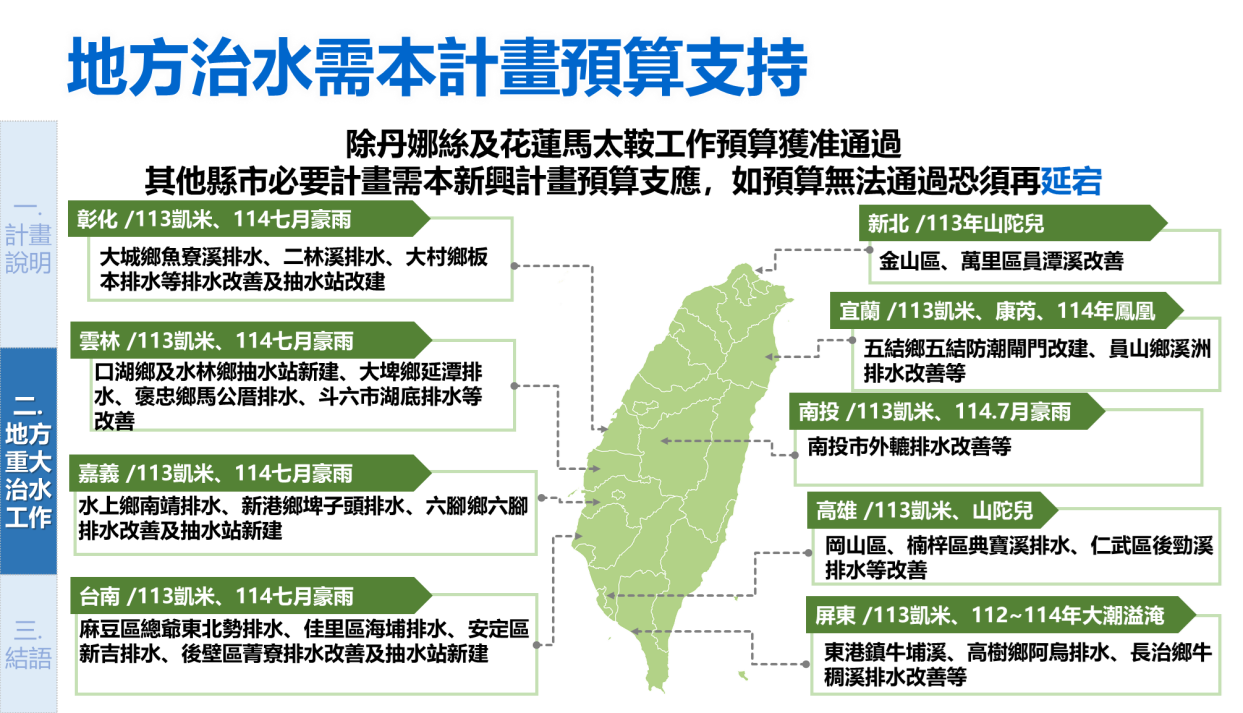

  本新興計畫於研提階段已盤點各縣市具急迫且人口密集之重點河川排水估算所需治水預算,同時邀集地方政府研商並獲支持,惟地方治水率仍有待提升,亟待本新興計畫4年1,000億元治水經費支應。治水計畫需要延續,治水工程更不能停滯,地方治水需求仍高,如彰化魚寮溪排水、雲林延潭排水、嘉義六腳排水、臺南菁寮排水、高雄典寶溪排水、屏東牛埔溪排水等無法順利通過本新興計畫預算,地方重大治水工作恐須再延宕。

三、延續前期治水,與地方政府共同合作推動:

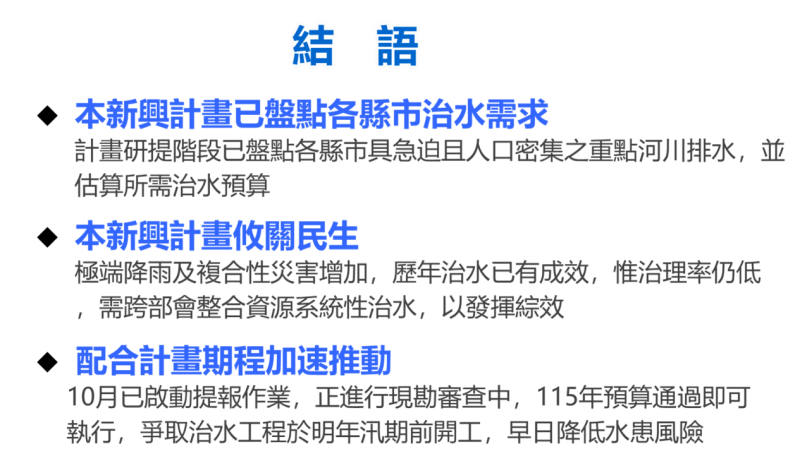

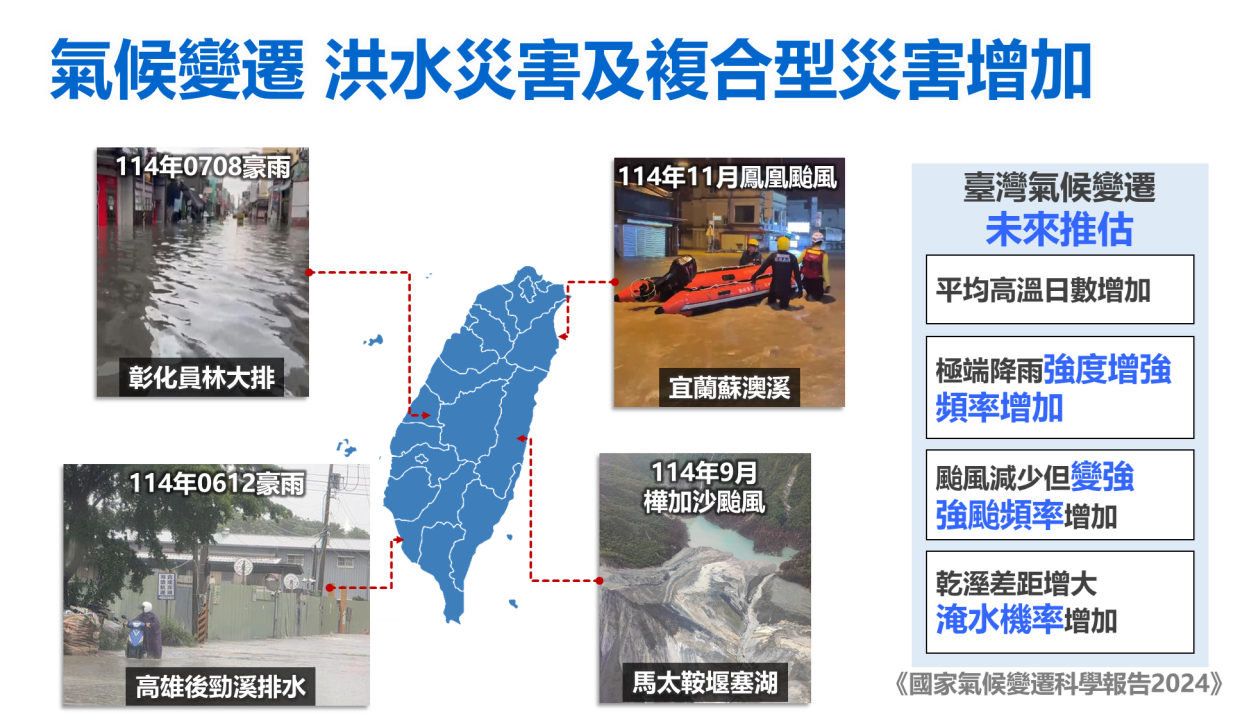

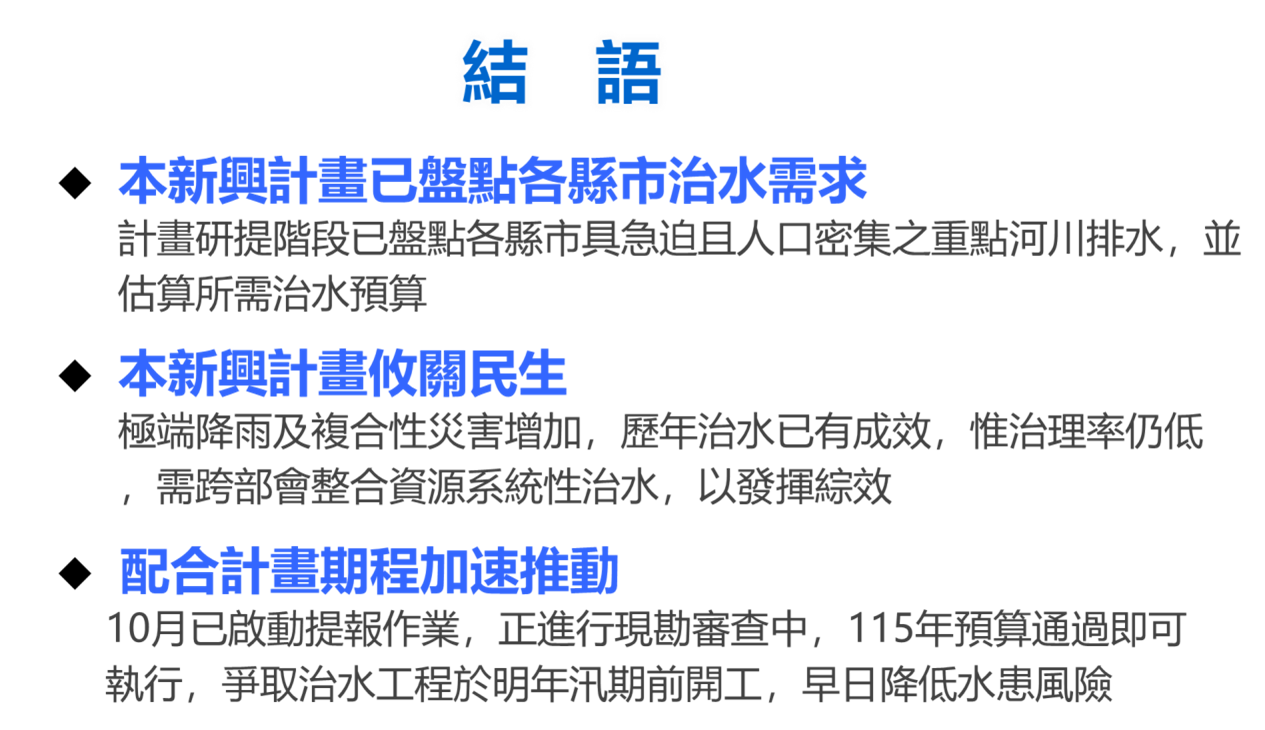

  面對氣候變遷災害加劇挑戰,極端降雨及複合性災害增加,各地治水工作須持續推動,經前瞻計畫執行後各縣市淹水成效已逐步呈現,惟縣市管河川排水治理率仍低,需持續以系統性治水策略,透過部會資源整合採循證治理,與地方政府共同合作加速治理。本新興計畫已於114年10月函請各地方政府啟動提報作業,刻正進行現勘審查中,115年預算通過即可執行,爭取治水工程於明年汛期前開工,早日降低水患風險,達成「最小淹水面積、最快退水時間、最高安全標準」的治水目標。
