0403花蓮地震災後復原重建工作

日期:113-04-11
資料來源:災害防救辦公室

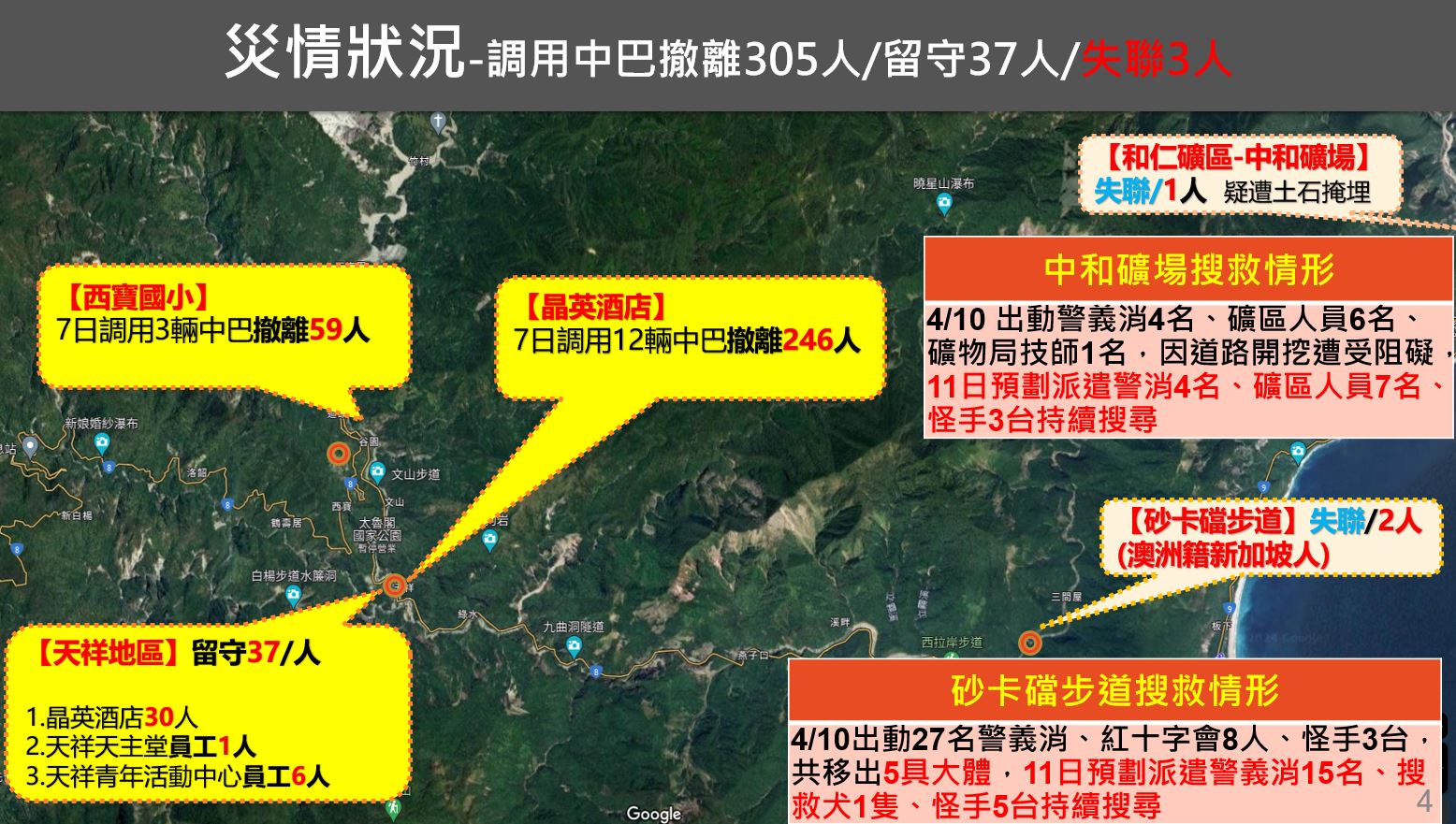

一、人命搜救及應變搶救作業:0403花蓮地震震後,行政院責成內政部第一時間立即成立中央災害應變中心,中央跨部會及地方政府通力合作,於地震當天就完成建築物受困災情的搜救,接續應變重點置於嚴重受損的台8線多點交通阻斷,繼之人員受困救援任務,偕同交通部公路局自東西兩側挺進,並開闢直升機起降場,以利撤離民眾及運補物資。


二、建築物損毀情形及家園重建

(一)為處理地震後危險建築物評估工作,減少發生二次災害,各地方政府已徵調建築師及專業技師,於短時間內針對受損建築物之損害程度進行初步判定。政府針對受災戶將提供各項住宅補貼:

1、自購住宅貸款利息補貼:受災戶可先購屋並辦理一般購屋貸款,再向戶籍地之地方政府申請補貼,符合資格者適用優惠貸款,每戶貸款額度最高350 萬元。

2、修繕住宅貸款利息補貼:受災戶可先向地方政府申請「緊急修繕」,依個案事實認定確有修繕急迫性並核發同意函後,先辦理一般貸款,再向戶籍地之地方政府申請,符合資格者適用優惠利率,每戶貸款額度最高150 萬元。

3、租金補貼:租屋族可申請300億元中央擴大租金補貼專案,以戶籍人口計算,每月8千元至1.8萬元的補貼,如具特定身分,給予加碼補貼。

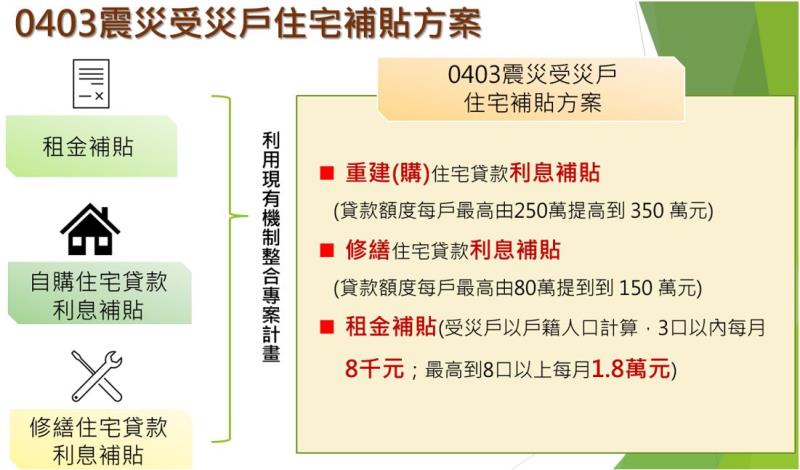

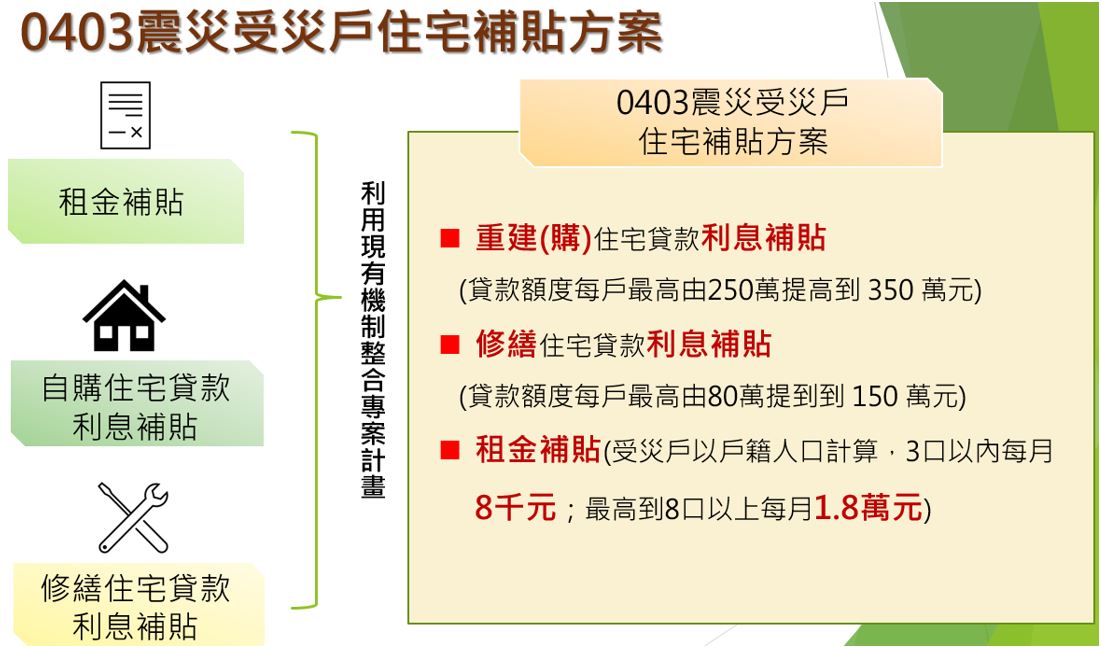

4、研擬0403震災受災戶住宅補貼方案報院核定實施。

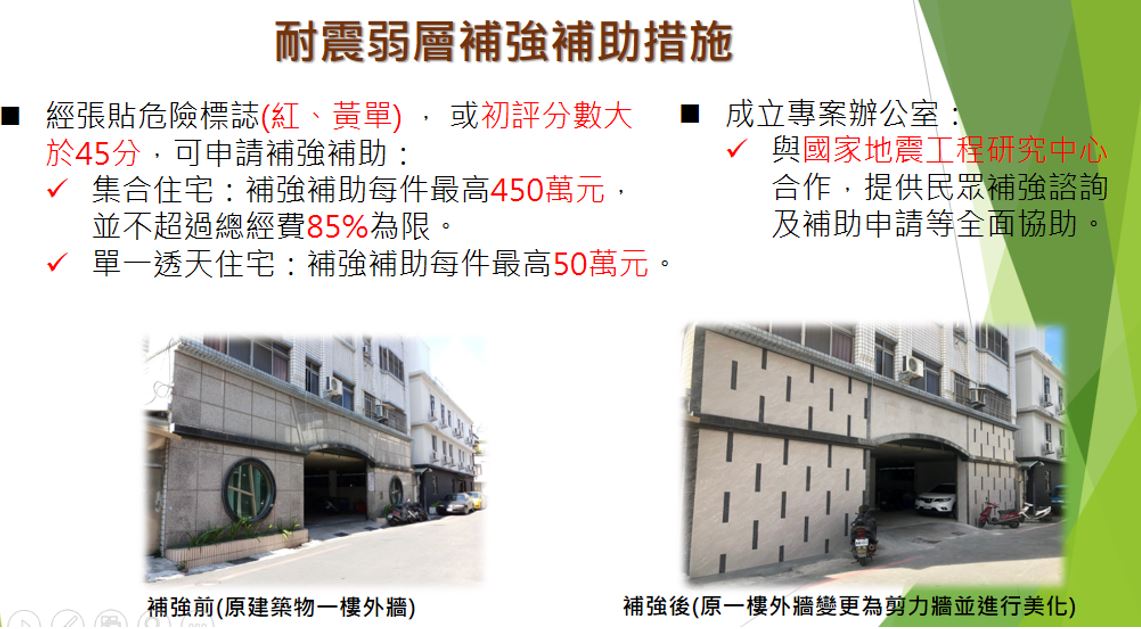

(二)本次地震受損之集合住宅,內政部提供耐震弱層補強的補助,補助額度最高為450萬元,如屬單一透天住宅,最高補助50萬元。


三、交通設施損毀處置及復原重建

(一)公路:

1、台8線(東段)主要災點計13處,已於4月6日搶通,台8線(東段)搶修費用概需1.1億元,復建經費概需7.9億元。

2、台8線(西段)主要災點計11處,已於4月7日搶通,台8線(西段) 搶修費用概需0.27億元,復建經費概需0.29億元。

3、台9線沿線主要災點計6處,已於4月6日搶通,台9線搶修費用概需0.12億元,後續復建經費概需2.64億元

(二)臺鐵:4月3日全線完成搶修,4月4日所有列車正常開行,崇德車站第一、二月台受損暫時停用,修復總經費初估約600萬元。

(三)花蓮港:花蓮港#17~#25碼頭因地震土壤液化,碼頭面形成15~70公分高低落差,外港9座碼頭沉箱高程與法線微小偏移,合計復原整建約需4.5億元。

(四)觀光:旅宿業者可自受災日起1年內向金融機構申請資本性融資及週轉金貸款,由承貸金融機構就受災旅宿業個別狀況核貸,其中資本性融資部分,觀光旅館業、旅館業每家最高新臺幣3,000萬元,民宿最高新臺幣400萬元;周轉金部分,觀光旅館業、旅館業每家最高新臺幣1,000萬元,民宿最高新臺幣300萬元。


四、企業紓困及產業重建

(一)災後復建關懷訪視:經濟部第一時間即成立「產業災後復建服務團」,針對受災業者提供必要協助。

(二)協助災後復工:協助石材業者清運廠內災損品及辦理災後重建所需設備調校、維護及其生產技術輔導。

(三)協助緊急貸款融資:受災業者可出具受災證明或經銀行調查屬實,向各往來銀行申請災害復工貸款。提供位於災區獲貸災害復工貸款之受災業者最高郵政儲金2年期定期儲金機動利率(目前為1.72%)之利息補貼,每家最高可獲新臺幣50萬元。另經濟部已向花東基金申請20億元保證專款,可提供200億元貸款總額度,全力協助企業恢復正常營運。

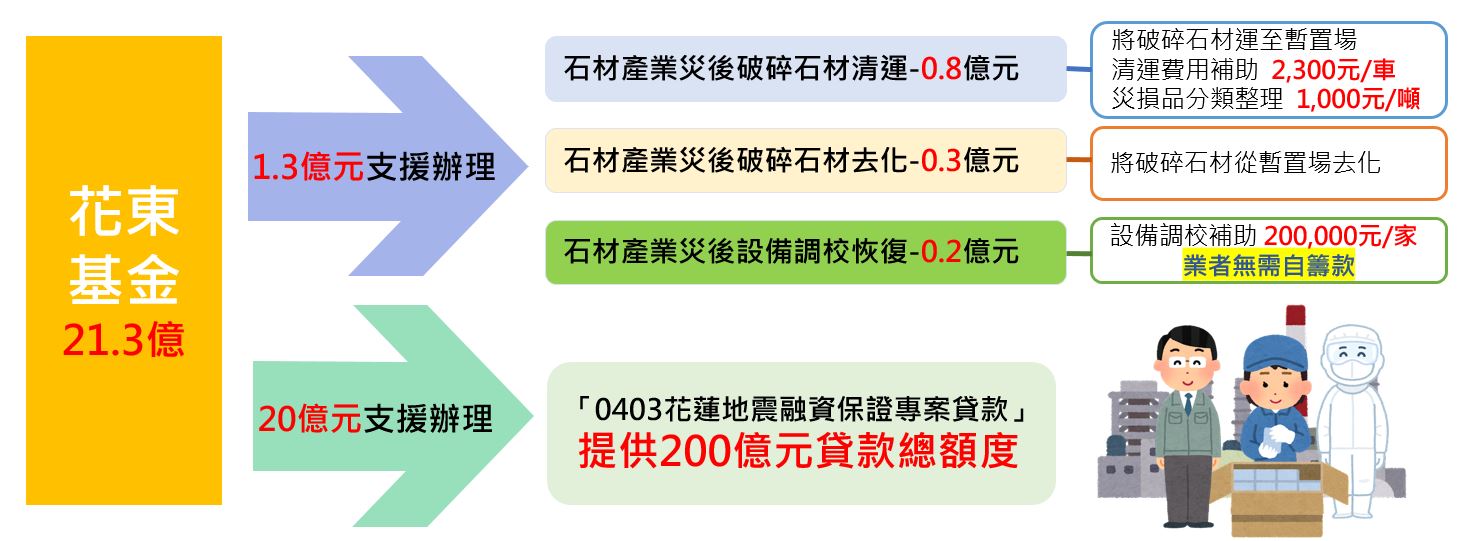

(四)產業升級轉型:將優先支持受0403花蓮強震受災之石材業者提案申請中小製造業低碳化及智慧化升級轉型個案補助。


五、校園重建及校園自主防災推動

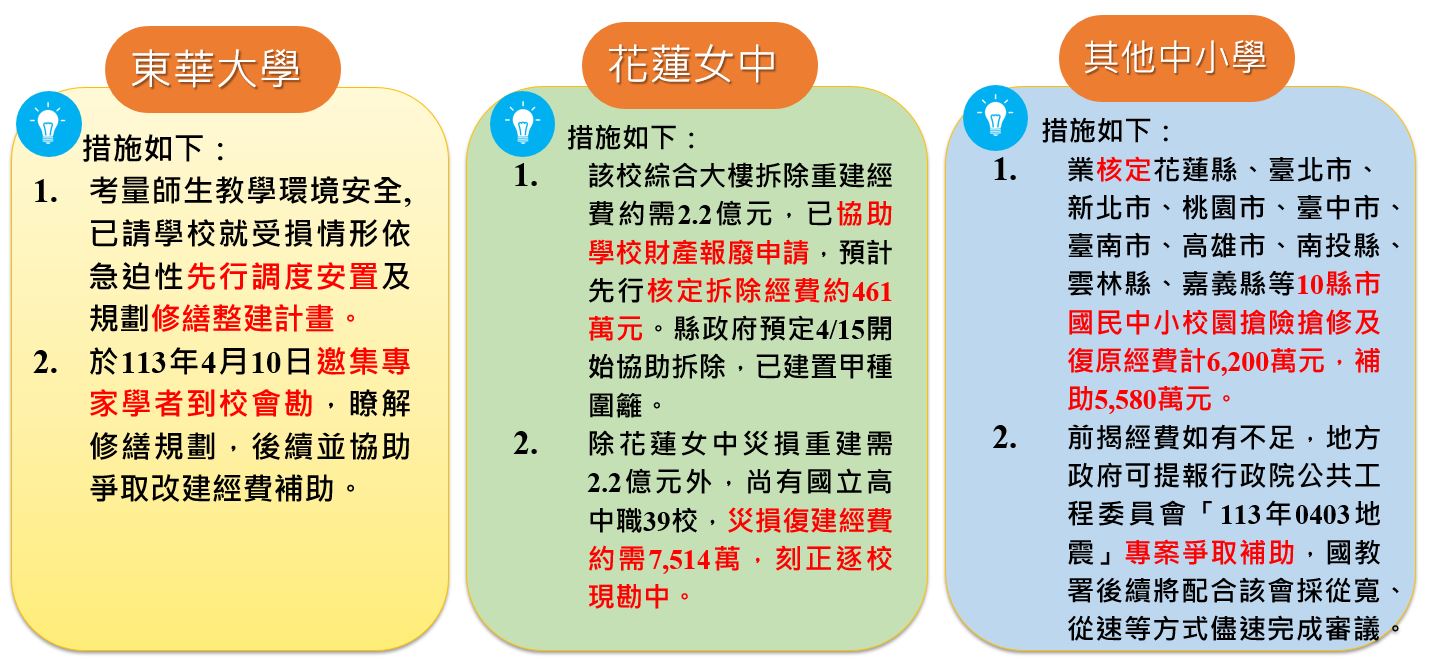

(一)各受災學校(館所)共計661校,初估金額計新臺幣24億3,613萬餘元,教育部依學校受損情形與急迫性,協助調度安置與規劃修繕整建計畫,並透過災損復原重建經費挹注,協助學校重建工作,確保與維護師生安全。

(二)教育部持續掌握全國各級學校建築物受損情形,並攜手各縣市政府及學校完成復原重建工作,落實校園防災教育,提升學校災害管理量能,以實踐韌性防災校園與扎根防災教育目標。
