109年度整體公共建設計畫執行情形

日期:110-01-28
資料來源:綜合業務處

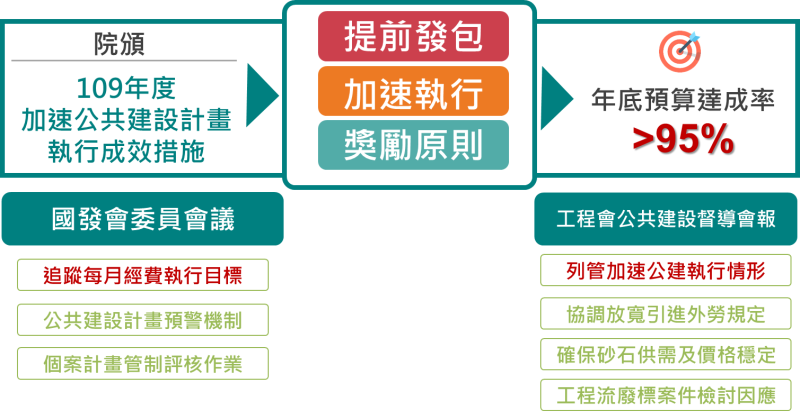

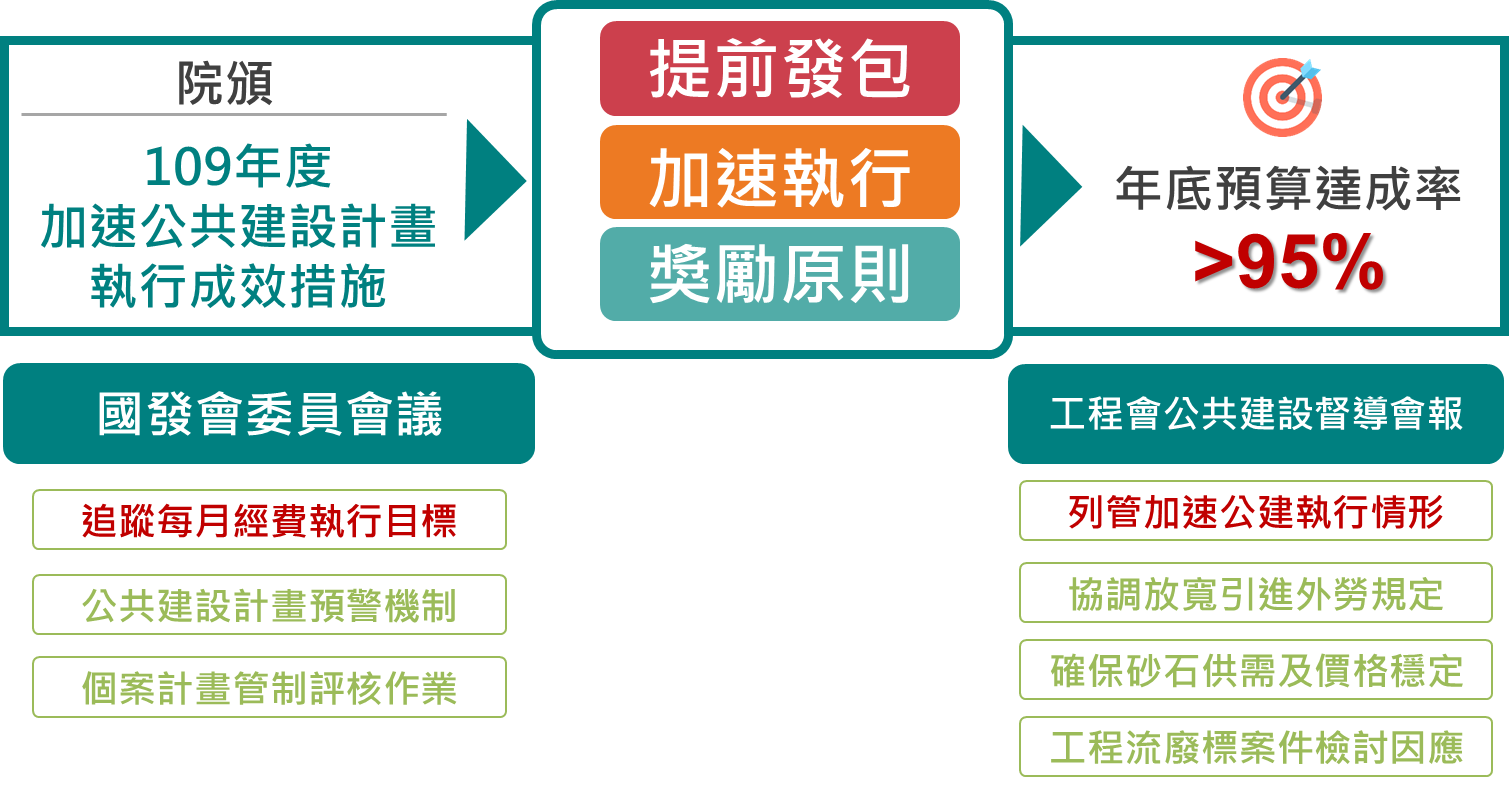

為因應COVID-19疫情對經濟之衝擊,國家發展委員會依院長指示研擬「一百零九年度加速公共建設計畫執行成效措施」,目標為109年公共建設計畫經費達成率達95%以上,採取「提前發包」及「加速執行」二大策略,研訂獎勵原則,以激勵各機關加強推動國家建設。


同時國家發展委員會藉由委員會議,追蹤各部會每月經費執行目標達成情形,加強預警計畫管控,行政院公共工程委員會則透過公共建設督導會報,列管加速公共建設計畫執行情形,協調放寬引進外勞規定,確保砂石供需及價格穩定,檢討工程流廢標案件,共同協助推動各項重大公共建設計畫。

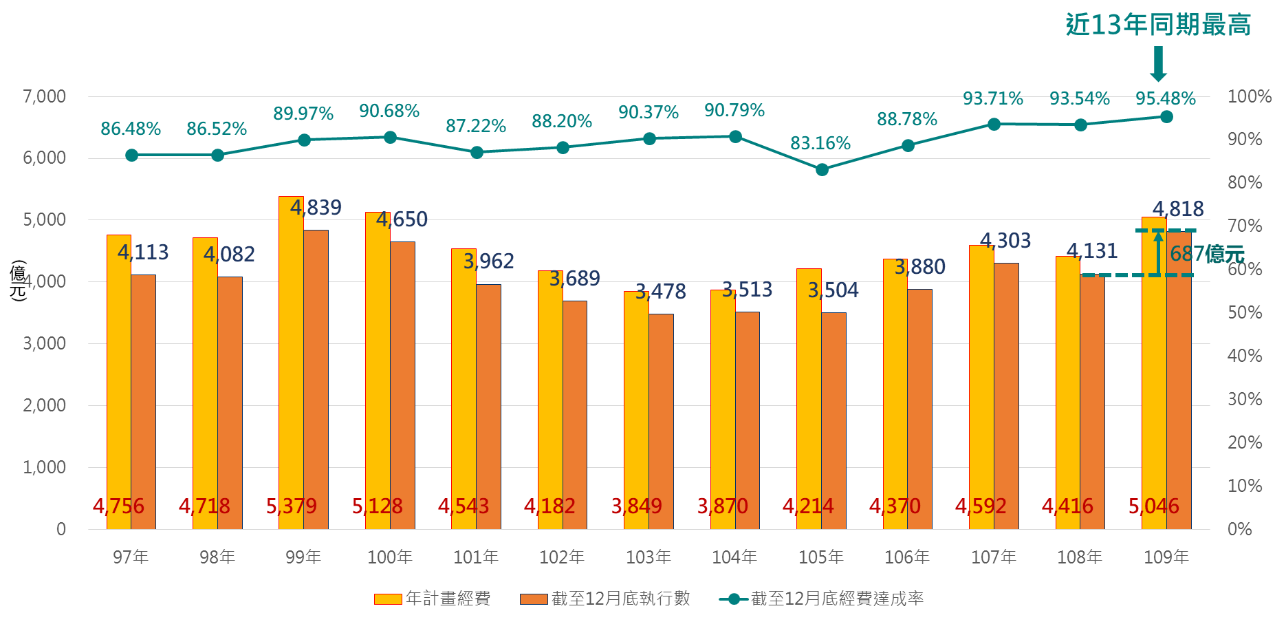

109年度整體公共建設經費規模約5,046億元,達成率為95.48%,較108年增加1.94個百分點,增加執行687億元,除超越原訂目標,更創下近13年(97-109年)最高。另已有多項重大建設已完工啟用或通車營運,如臺北流行音樂中心、淡海輕軌藍海線第1期、南迴鐵路電氣化、高雄捷運環狀輕軌大南環路段等,對於國家整體發展及人民生活品質提升,均有莫大助益。
