台20線南橫公路明霸克露橋搶修歷程

日期:110-09-02
資料來源:交通環境資源處

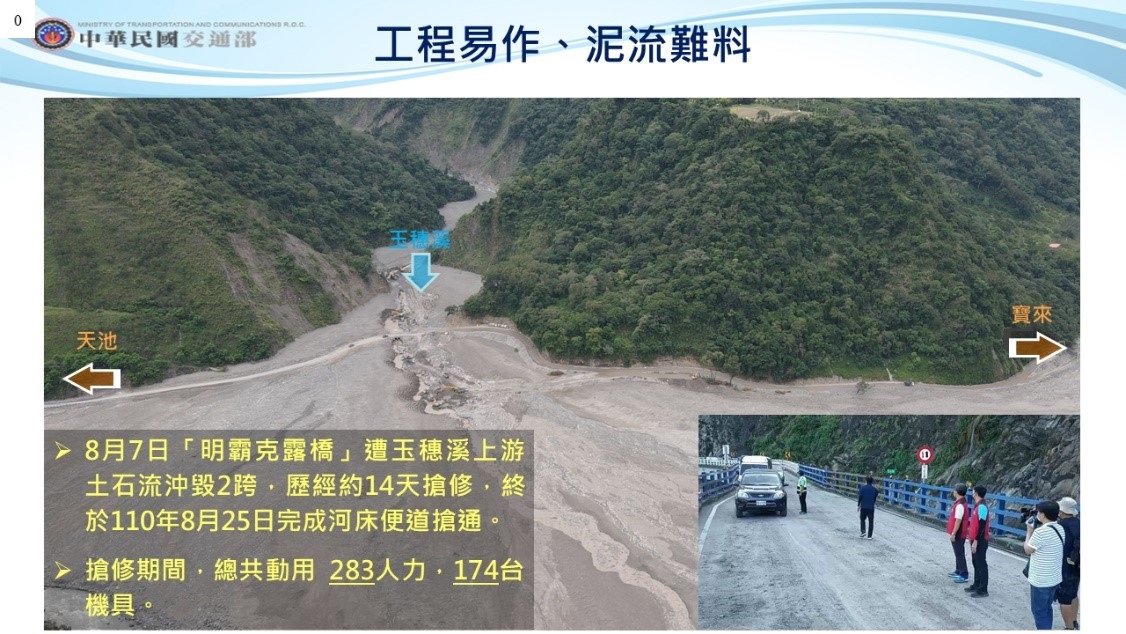

台20線明霸克露橋受盧碧颱風及西南氣流所帶來的超大豪雨影響,桃源山區10天內累積降下將近2,300毫米的驚人雨量,尤其110年8月7日單日急降雨更逾700毫米,造成玉穗溪上游堆積大量土石爆發土石流,導致橋梁二跨遭沖毀及引道遭土石流掩埋,造成高雄市桃源區復興部落以上三里對外交通中斷,交通部公路總局立即展開搶通作業。

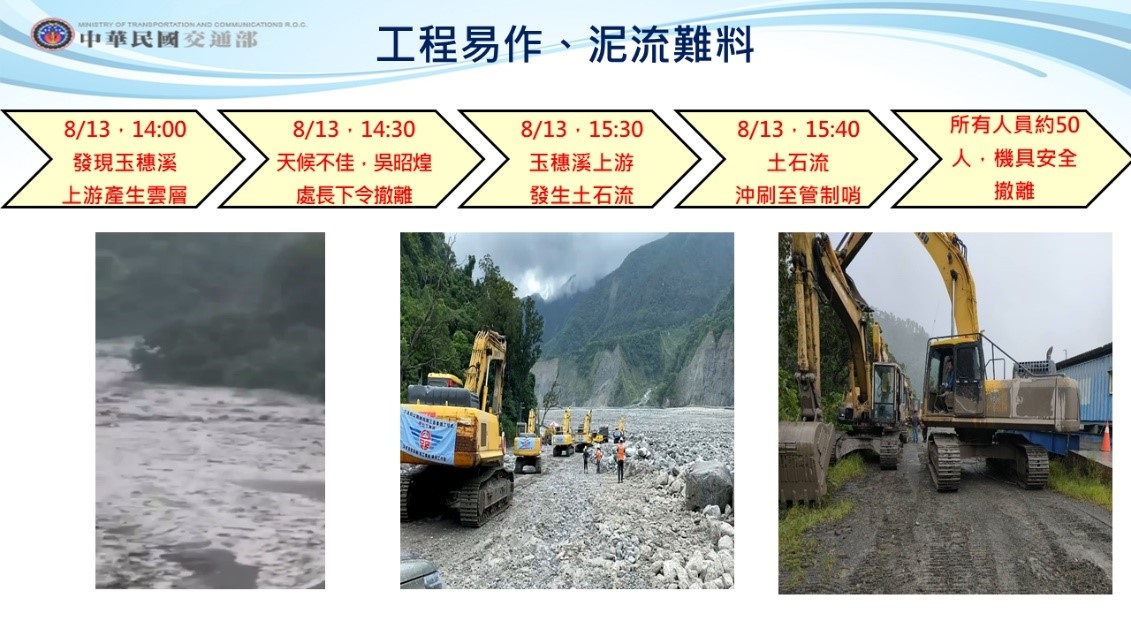

110年8月22日蘇院長親自率隊挺進台20線南橫公路災區關切明霸克露橋搶修方案,並裁示短期方案應儘速闢建跨越沖積扇的臨時便道,搶通復興、拉芙蘭、梅山等三里對外交通,經過公路總局歷經14日冒雨戮力趲趕,已於110年8月25日完成搶通作業。

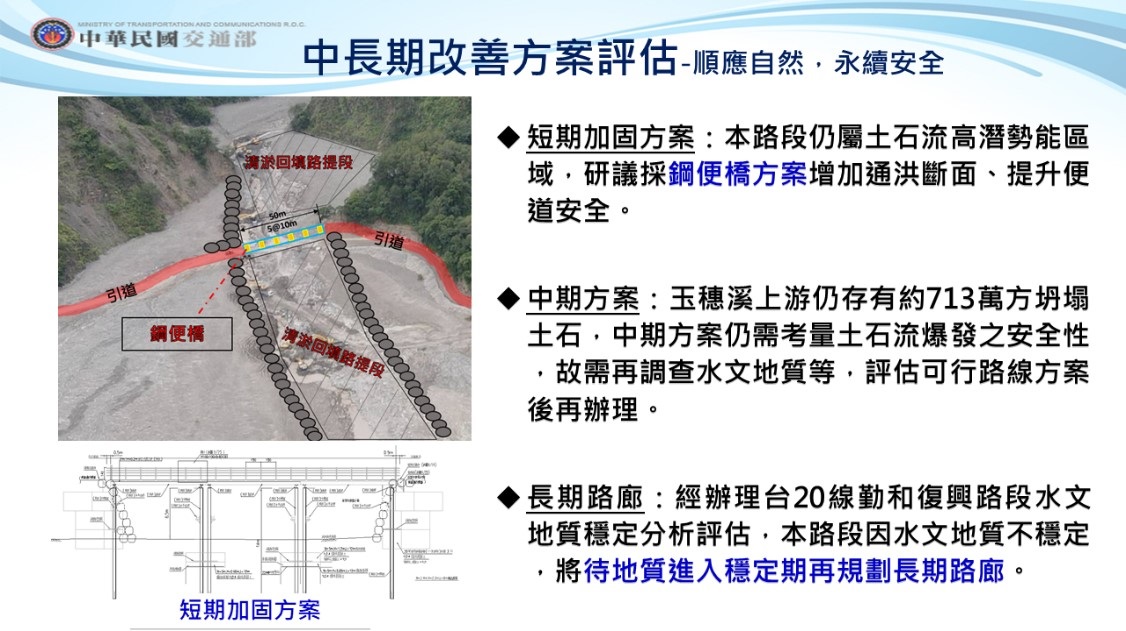

目前河床便道已開放管制通行,後續院長提示交通部公路總局需持續滾動檢討相關管制措施,在確保用安全下,滿足用路人通行需求。另請交通部公路總局妥善規畫辦理中期修復方案,而長期方案在南橫公路地質水文進入穩定期時,也請繼續秉持工程專業,適時規劃採用「最順天,又能應人」的方案,打造永續安全的道路。
